甘南:电力线路改迁助力乌玛高速建设提速
发布日期:2025-05-23 浏览次数:82
5月23日凌晨2时32分,随着35千伏碌玛二线恢复供电,标志着国网甘南供电公司圆满完成110千伏碌玛线、35千伏碌玛二线涉及乌玛高速改迁全部任务,为进一步推动甘南州重要民生项目建设赋能提速。
G1816乌玛高速作为甘肃省“十四五”规划和甘南州“县县通高速”重点建设项目,是甘南州境内建设里程最长、投资规模最大的公路项目,建成后将成为连通碌曲、合作、夏河3县市6乡镇并辐射带动周边地区的交通大动脉,对于促进地区经济发展具有重要作用。在规划建设中,因高速公路与区域内输电线路存在交叉跨越问题,需对部分线路进行改迁,碌玛线、碌玛二线便在此列。

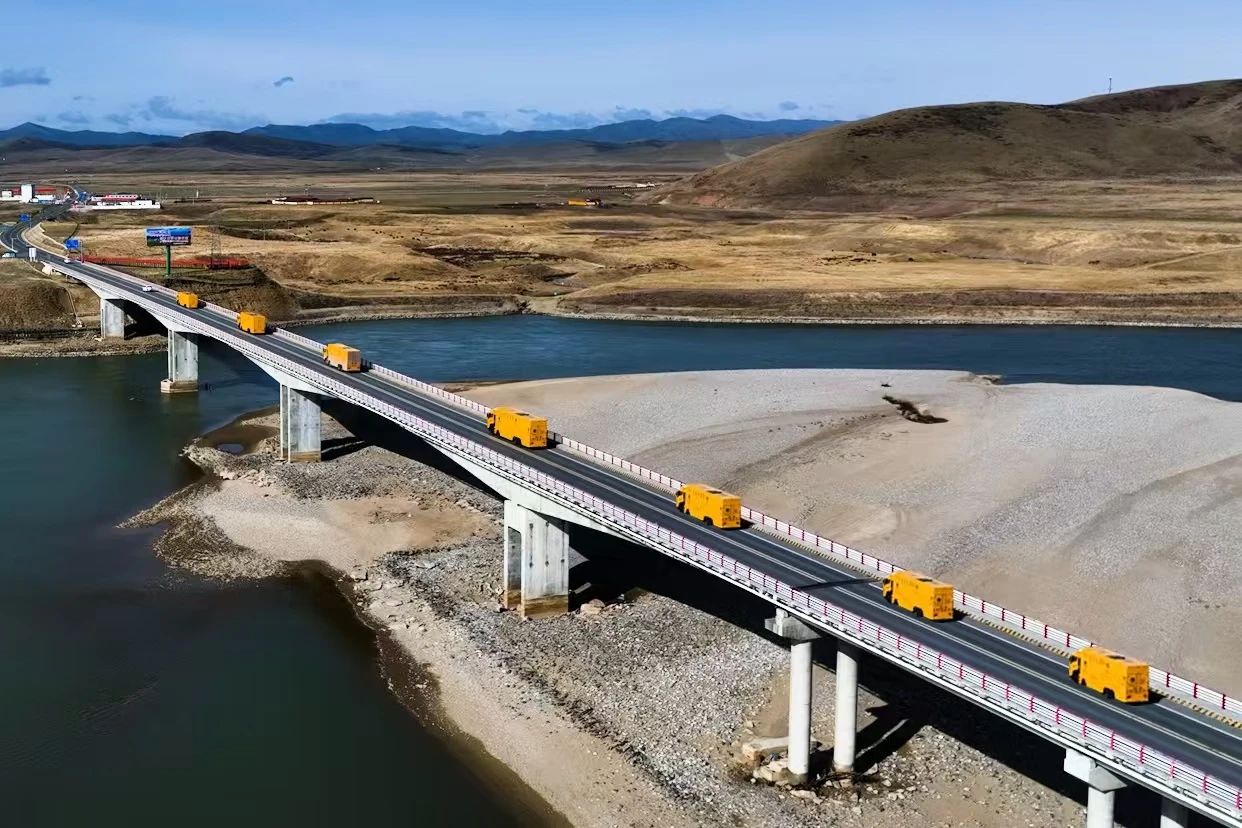

110千伏碌玛线是玛曲县主供线路,35千伏碌玛二线是碌曲尕海、尕秀、贡巴、郎木寺等区域主供线路,同时也是玛曲县域备供线路。为安全、有序完成改迁任务,且不影响保供的前提下,国网甘南供电公司提前行动,精心编制施工方案及配套运维保障方案,同时调配兰州、天水、定西、武威、陇南、兰州新区6家单位,连同该公司自有车辆共计七台1000千瓦发电车前往玛曲县进行应急保供,对曼日玛、采日玛、欧拉、欧拉秀玛、阿万仓、奇哈玛、木西合等乡镇内用户实施转供。发电车累计运作234.4小时,发电90869千瓦时,在用户无感知的情况下开展改迁任务。

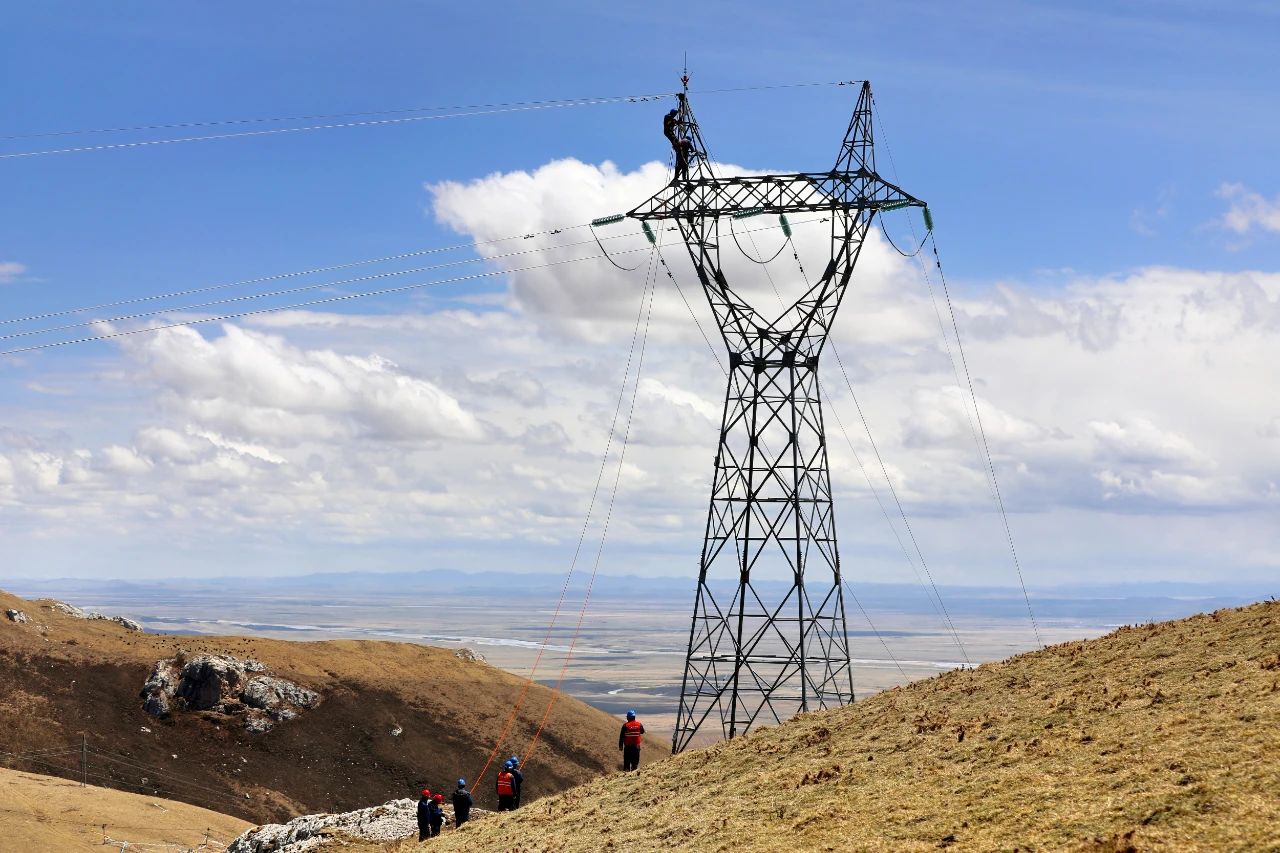

施工现场海拔均超3000米,春末夏初时节,昼夜温差达20摄氏度,大风、冰雹天气时有出现,94名一线作业人员克服困难,争分夺秒,连续奋战94天完成改迁任务。应急保电小组每日凌晨出动,完成线路转供,保障供电。此外,组织27名人员进行外破点蹲守,安排6组41名人员进行线路特巡、验收,及时消除缺陷并投运。
同步联系玛曲东能、拜尔光伏电站及时投切,做好电量支撑,确保系统稳定。积极走访政府部门和大用户,及时告知线路改迁期间的电网风险,并协调用户进行需求侧响应,多方合力,保障改迁工作顺利进行。

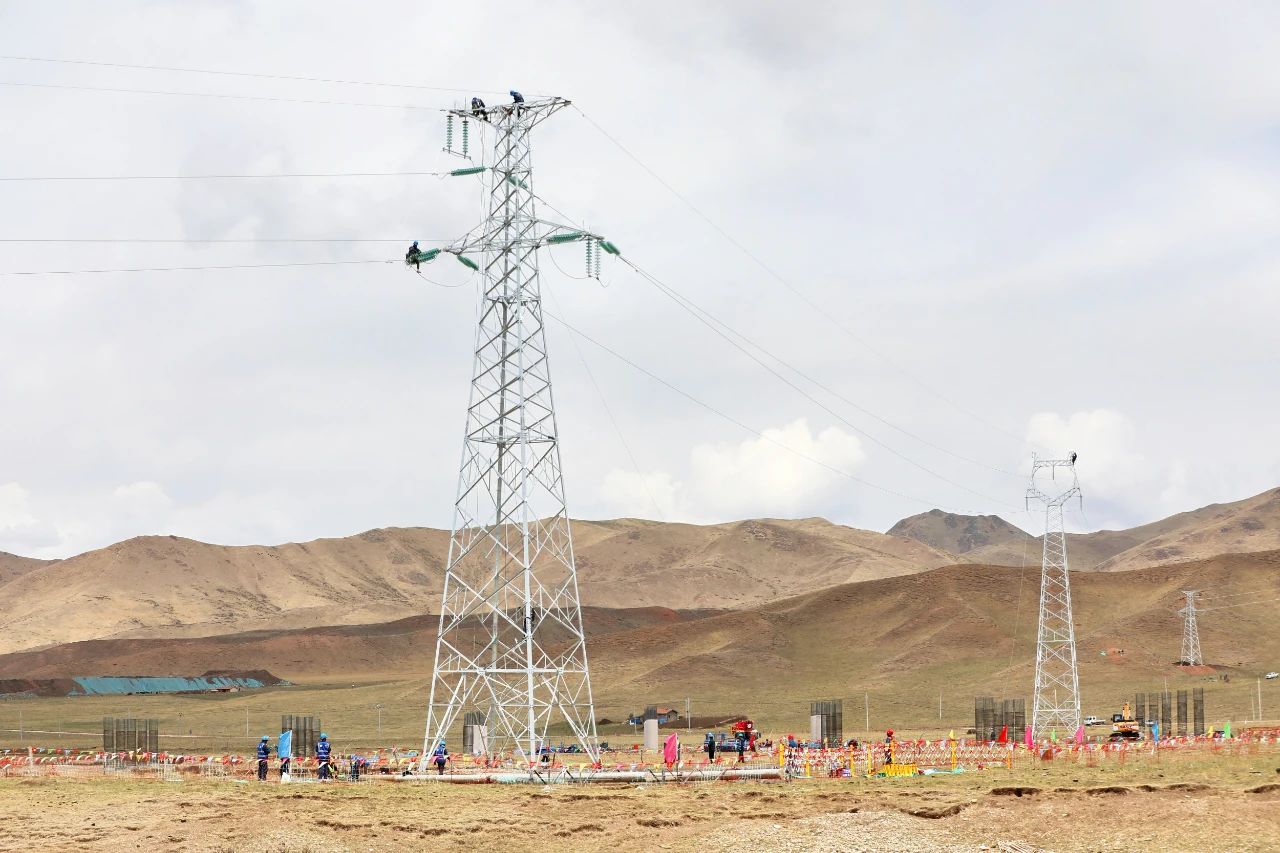

据悉,该线路改迁累计组立铁塔47基,架设线路11.32公里。同时,完成该线路补装开口销等14处消缺,更换自爆绝缘子4基,安装防鸟刺23基、避雷针8基,进一步提升甘南电网运行稳定性。
记者 拜学媛
通讯员 杨凯
编辑 马晓娟
